Pour estimer le budget de travaux d’une maison, comptez environ 200 à 500 €/m² pour une rénovation légère, contre 1 000 à 1 500 €/m² pour une rénovation complète. Une réhabilitation lourde peut dépasser ces montants. Ces repères servent à cadrer le projet : le budget final doit aussi intégrer les frais annexes, une réserve de 10 % à 15 % et les aides réellement accordées.

Choisir le bon niveau de rénovation avant de multiplier les mètres carrés

Un prix au m² n’a de sens que si le périmètre est défini. Repeindre une maison dont les installations sont saines ne se compare pas à reprendre sa toiture, son électricité et ses pièces d’eau. Voici des fourchettes indicatives de préparation budgétaire, à confirmer par des devis après visite.

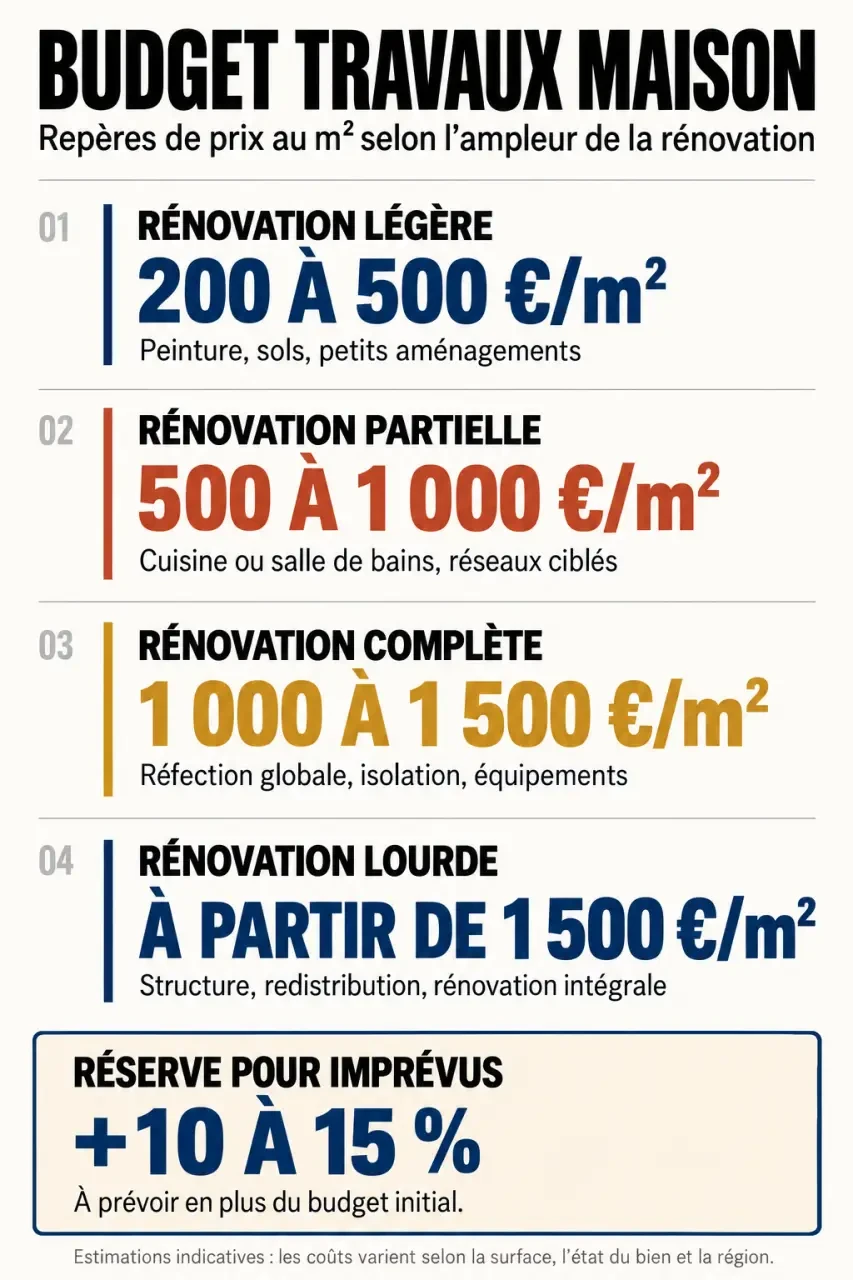

Infographie du budget travaux maison selon le niveau de rénovation et le prix au m²
Infographie du budget travaux maison selon le niveau de rénovation et le prix au m²
Niveau de rénovation Travaux envisagés Repère budgétaire
Légère Peinture, revêtements, petites améliorations sans modification importante des réseaux 200 à 500 €/m²
Partielle Réfection de certaines pièces, interventions ciblées en plomberie ou électricité 500 à 1 000 €/m²
Complète Reprise de l’intérieur, des réseaux et des équipements, sans reconstruction structurelle majeure 1 000 à 1 500 €/m²
Lourde Interventions sur la structure, transformations importantes ou réhabilitation d’un bâtiment très dégradé À partir de 1 500 €/m², parfois plus de 2 100 €/m²

La rénovation énergétique constitue un objectif transversal, pas un niveau supplémentaire à additionner automatiquement. Isolation, ventilation et chauffage peuvent être intégrés à une rénovation partielle ou complète. Leur coût dépend des surfaces traitées, des performances recherchées et de l’état initial.

Appliquez le ratio à une surface cohérente : refaire uniquement une salle de bains ne revient pas à rénover toute la maison. Les petites pièces techniques concentrent beaucoup d’équipements et de main-d’œuvre ; leur coût ne se déduit pas correctement d’une moyenne appliquée à la surface habitable totale.

Passer d’une estimation au m² à une enveloppe réellement disponible

La formule de départ reste simple : surface concernée × prix au m². Ajoutez ensuite les dépenses hors périmètre et la réserve pour imprévus. Les exemples ci-dessous sont des simulations arithmétiques, non des devis de chantiers réalisés.

Scénario Hypothèse de calcul Travaux estimés Avec 10 % à 15 % de réserve
Rafraîchir 80 m² 250 €/m² 20 000 € 22 000 à 23 000 €
Rénover partiellement 100 m² 700 €/m² 70 000 € 77 000 à 80 500 €
Rénover entièrement 120 m² 1 250 €/m² 150 000 € 165 000 à 172 500 €

Cette réserve ne finance pas les envies supplémentaires en cours de chantier. Elle absorbe les aléas : support dégradé sous un revêtement, canalisation à reprendre ou réparation révélée après dépose. Dans une maison ancienne mal connue, un diagnostic approfondi reste indispensable : 15 % ne garantit pas de couvrir un désordre structurel majeur.

Vérifiez séparément les honoraires éventuels d’architecte ou de maîtrise d’œuvre, les études techniques, les diagnostics nécessaires, l’évacuation des gravats, le stockage et un éventuel relogement. Demandez également si les équipements, les finitions et la TVA sont inclus. Une enveloppe présentée sans ces précisions peut sembler artificiellement basse.

Repérer les postes qui font déraper le budget avant les finitions

L’état du bâtiment pèse davantage que sa décoration

Toiture, structure, humidité, assainissement et réseaux doivent être examinés avant de choisir les revêtements. Une fissure ne se traite pas toujours avec un enduit ; une peinture ne règle pas une infiltration. La remise en sécurité électrique, les reprises de plomberie et les interventions sur un mur porteur peuvent modifier sensiblement le chiffrage initial.

Imaginez la maison comme une toile : les finitions sont la couleur, mais les murs, les réseaux et l’étanchéité constituent le support. Peindre avant d’avoir stabilisé ce support oblige parfois à payer deux fois. Pour chaque dépense décorative, posez cette question : « Un chantier encore prévu devra-t-il traverser, percer ou déposer cet élément ? » Si oui, reportez la finition et évitez une reprise inutile.

L’accès, les matériaux et l’organisation changent le devis

La localisation influence les tarifs de main-d’œuvre. Un accès difficile, l’absence de stationnement ou un chantier occupé peuvent aussi accroître les contraintes. À surface identique, multiplier les salles d’eau et déplacer les évacuations coûte généralement davantage que conserver l’organisation existante.

Pour arbitrer, distinguez ce qui doit durer de ce qui se remplace facilement. Conserver l’emplacement d’une cuisine peut libérer une enveloppe pour l’isolation ou la ventilation. Réduire la gamme d’un carrelage est souvent moins pénalisant que rogner sur la préparation du support.

Calculer les aides et financer le bon reste à charge

Les aides concernent surtout les travaux énergétiques et répondent à des conditions précises. Vérifiez les démarches avant de signer les devis : certains dispositifs exigent une demande préalable à tout engagement.

  • MaPrimeRénov’ : son accès et son montant dépendent notamment du ménage, du logement, des travaux et du parcours applicable.
  • Les certificats d’économies d’énergie, ou CEE : ces primes soutiennent certaines opérations répondant à des critères techniques.
  • L’éco-prêt à taux zéro : il peut atteindre 50 000 € et être remboursé sur une durée allant jusqu’à 20 ans, selon l’opération et les conditions applicables. C’est un prêt, pas une subvention.
  • La TVA réduite : des taux de 5,5 % ou de 10 % peuvent s’appliquer à certains travaux dans un logement achevé depuis plus de 2 ans, sous conditions.
  • Les aides locales : les collectivités peuvent proposer des soutiens complémentaires, variables selon le territoire.

Certains dispositifs sont cumulables, avec des plafonds et des règles d’écrêtement. Le recours à une entreprise RGE peut être exigé pour les travaux concernés. France Rénov’ peut vous orienter sur les conditions en vigueur.

Calculez le reste à charge en soustrayant uniquement les aides confirmées aux dépenses prévues. Distinguez ensuite ce reste à charge du besoin de trésorerie : les acomptes peuvent être dus avant le versement des aides. Pour un emprunt, comparez mensualités, durée et coût total sans financer deux fois la même dépense.

Fixer les priorités et verrouiller les devis avant le chantier

Pour habiter longtemps dans la maison, privilégiez la sécurité, l’absence d’humidité, le confort thermique et des équipements adaptés aux usages. Pour revendre, traitez les défauts susceptibles d’inquiéter un acheteur et examinez la performance énergétique. Le DPE influence l’attractivité du bien, mais aucune rénovation ne garantit une plus-value égale à son coût.

Demandez idéalement 3 devis sur un descriptif identique. Comparez les quantités, les références de matériaux, les préparations, les exclusions, les délais et les modalités de paiement. Un montant global inférieur peut cacher une prestation incomplète.

Des artisans spécialisés peuvent suffire pour des interventions indépendantes. Une rénovation impliquant plusieurs corps de métier peut justifier un maître d’œuvre ou un architecte pour concevoir et coordonner le projet. Vérifiez aussi les autorisations nécessaires et l’éventuelle obligation de recourir à un architecte selon l’opération.

Enfin, faites chiffrer et valider par écrit toute modification avant son exécution. Suivez séparément les montants engagés, les factures payées et la réserve encore disponible : c’est ce suivi, davantage qu’un prix moyen au m², qui permet de garder la maîtrise du budget.
